Baustellen-Tagebuch

Anlieferung und Vormontage der Großkomponenten

Haimhausen, 08.10.2026

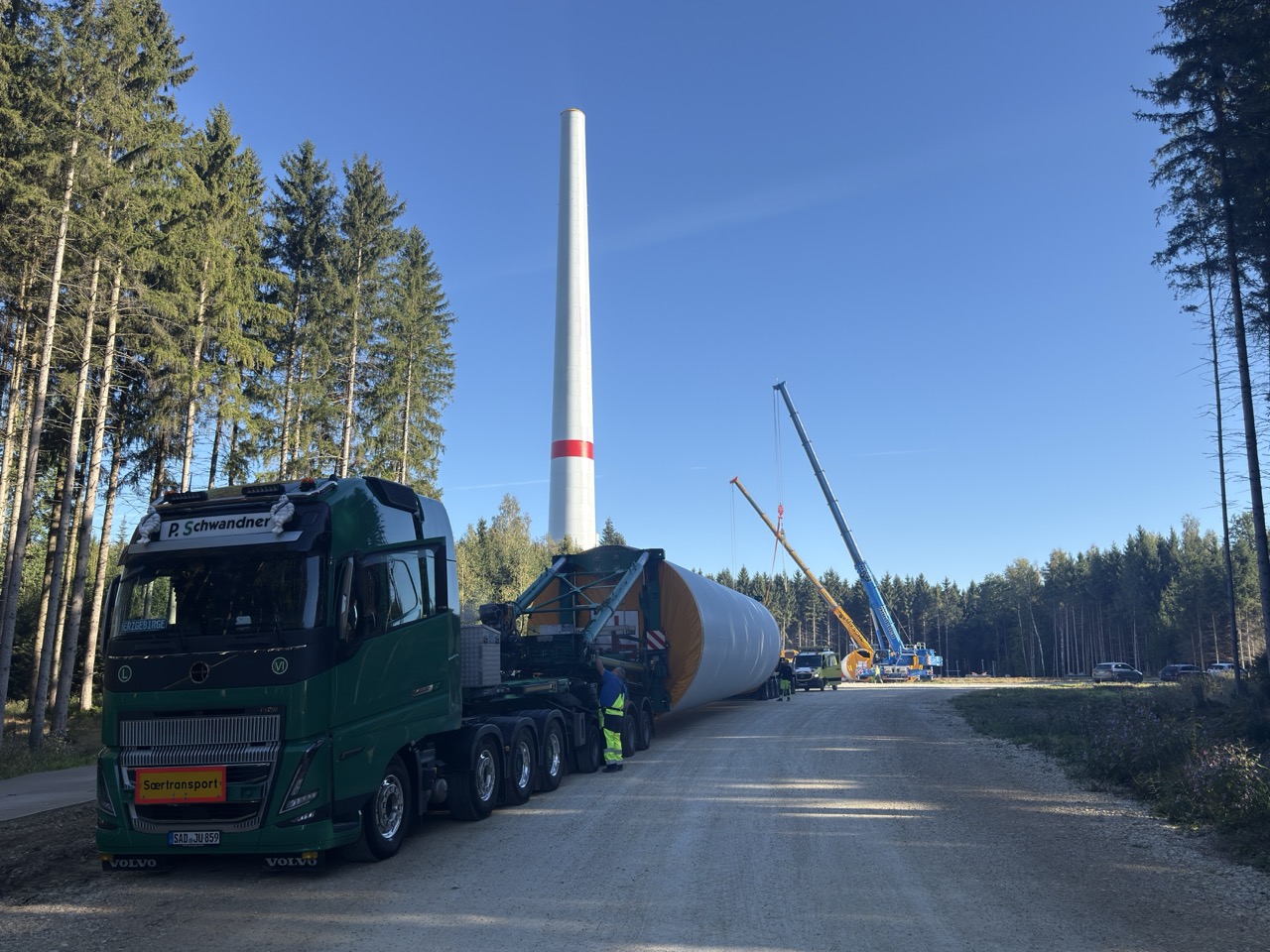

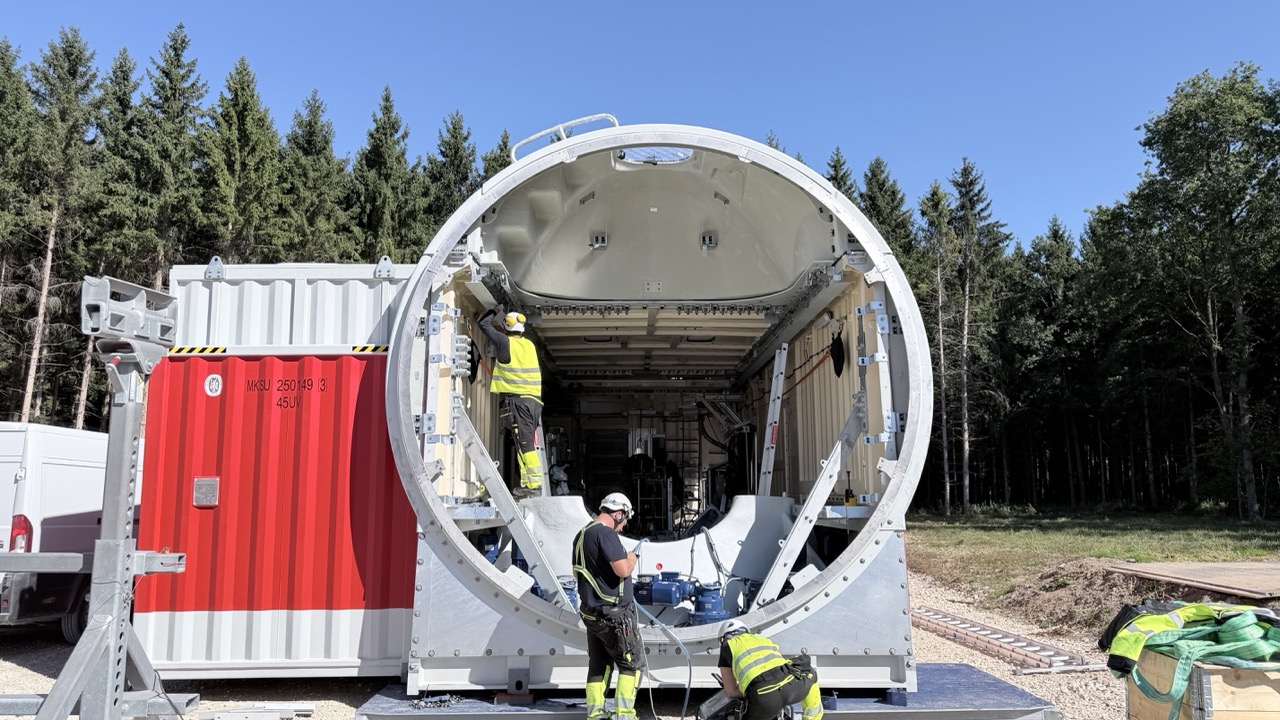

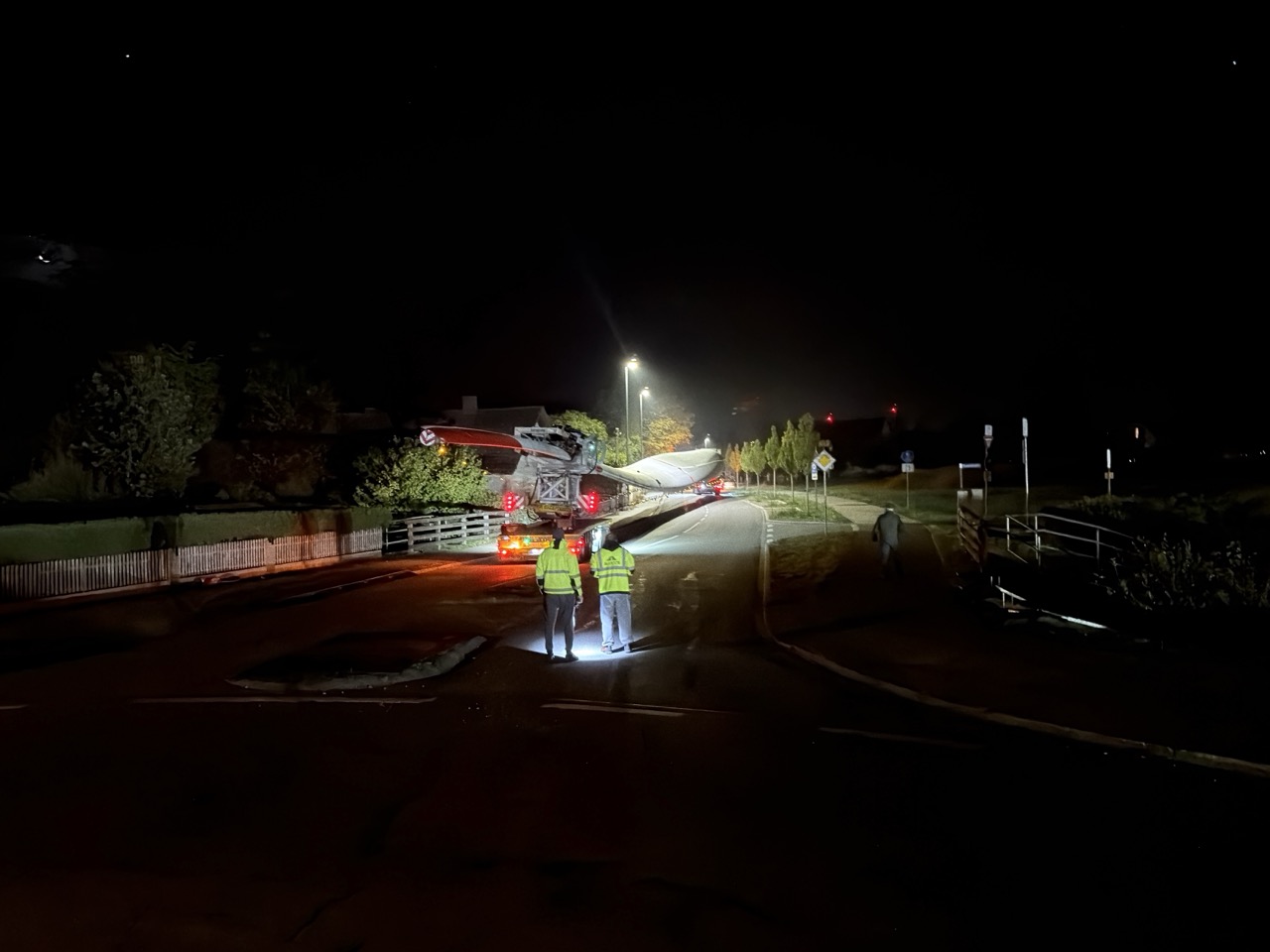

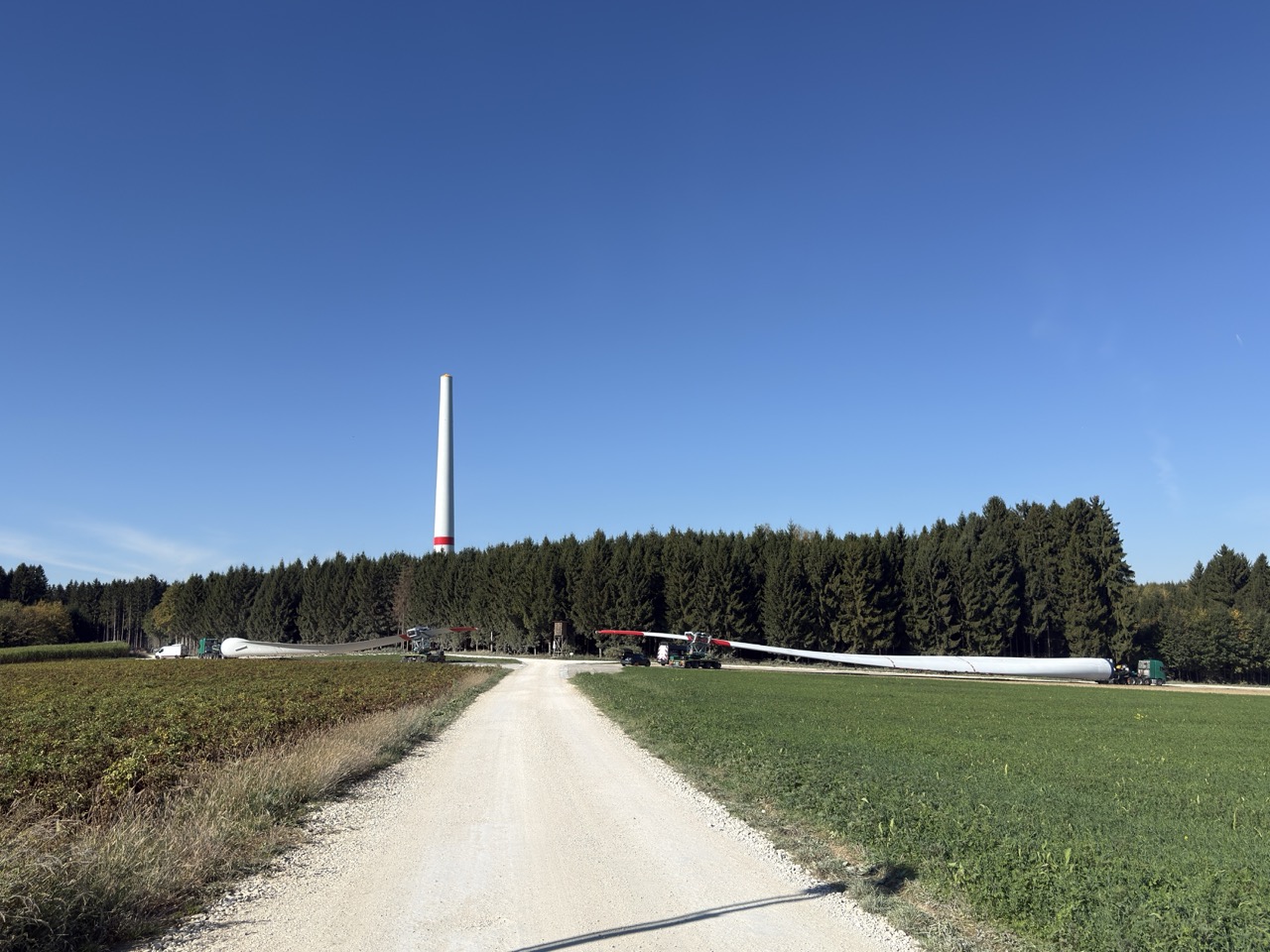

Seit Mitte September 26 wurden die Hauptbauteile der Windkraftanlagen angeliefert. Mehrmals pro Woche wurden Turm-Stahlröhren, Maschinenhäuser und Rotorblätter über die temporäre Autobahnausfahrt bei Leonhardsbuch zur Baustelle gebracht. Die Transporte hatten dabei Abmessungen von bis zu 100t Gewicht (Getriebestrang) und 96m Gesamtlänge (Rotorblätter).

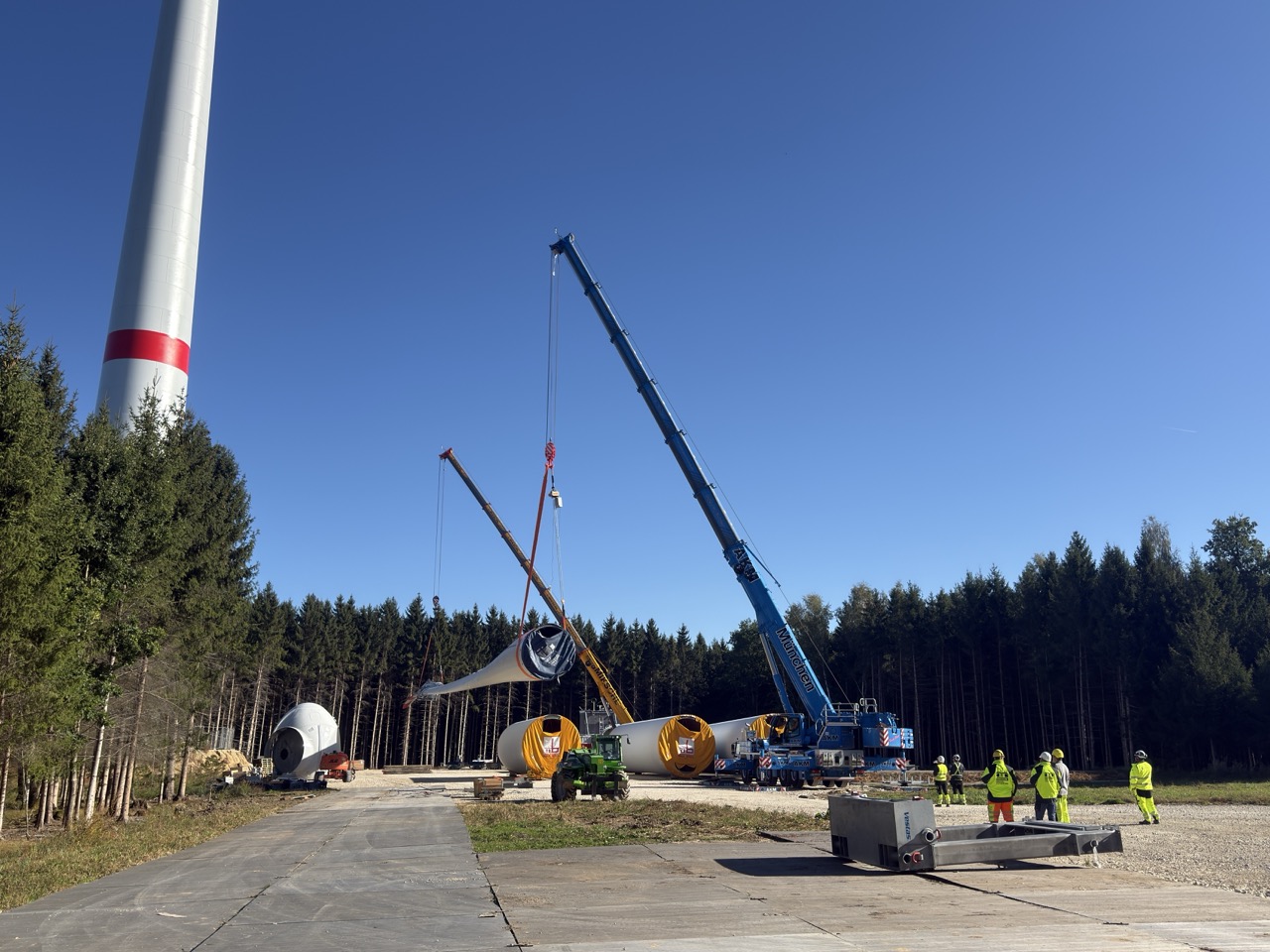

Aktuell wird der Großkran aufgebaut, mit dem ab Mitte Oktober über insgesamt vier Wochen die Montage der Großkomponenten an den drei Anlagen durchgeführt wird.
