Baustellen-Tagebuch

Der Bau eines Windrads ist ein komplexes Projekt und ein spannendes Thema! Auf dieser Seite können Sie die Baustelle des Windpark Haimhausen verfolgen und interessante Einblicke in die vielen Schritte der Umsetzung gewinnen – vom Erdbau bis zum fertigen Windrad.

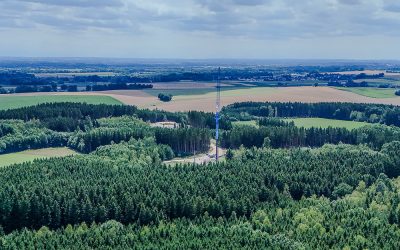

Turmbau beginnt

Turmbau beginnt

Im Mai und Juni wurden pro Standort über 100 Betonsegmente angeliefert. Aus diesen werden seit Mitte Juli die bis zu 60 Tonnen schweren Ringe für den unteren Teil des Beton-Hybridturms gebaut. Aktuell entstehen an zwei Standorten gleichzeitig mit Hilfe je eines Großkrans die Türme mit einer Höhe von ca. 106m über Gelände.

mehr lesen

Bau der Kabeltrasse

Bau der Kabeltrasse

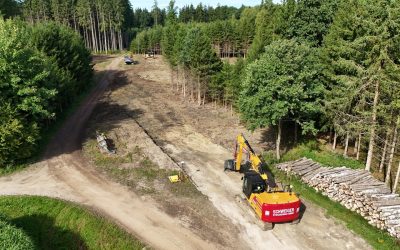

Der Bau der Kabeltrasse schreitet in verschiedenen, parallel laufenden Abschnitten voran. Die interne Parkverkabelung wurde bereits errichtet. Zudem wurden im Spülbohrverfahren Kabelleerrohre unter der Amper und im Stadtgebiet Unterschleißheim verlegt. In der Ortschaft Ottershausen sind ebenfalls Leerrohre im Straßenkörper verlegt worden.

mehr lesen

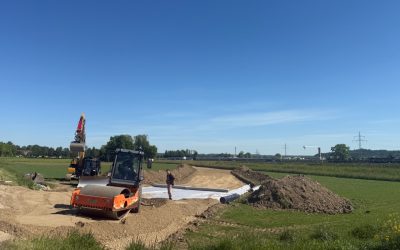

Ausbau Transportstrecke

Ausbau Transportstrecke

Die Sondertransporte der Großkomponenten werden über eine temporäre Autobahnabfahrt der A9 bei Leonhardsbuch geführt. Die damit einhergehenden Erdarbeiten auf privatem Grund haben in der Woche vom 11.05.26 begonnen.

mehr lesen

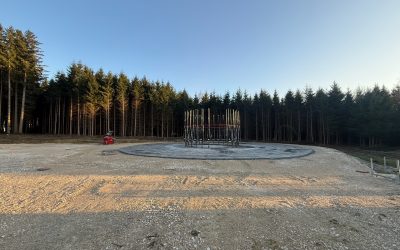

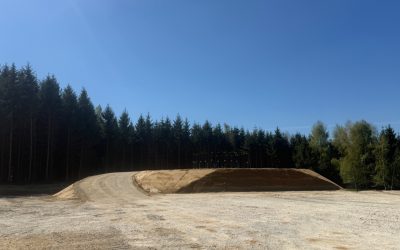

Fundamentarbeiten abgeschlossen

Fundamentarbeiten abgeschlossen

Nachdem alle drei Fundamente bereits erfolgreich von einem externen Gutachterbüro abgenommen wurden, folgte nun mit der Erdüberschüttung der letzte Arbeitsschritt im Fundamentbau.

mehr lesen

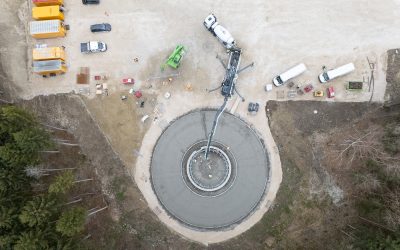

Fundamente der ersten Anlagen fertiggestellt

Fundamente der ersten Anlagen fertiggestellt

In den letzten zwei Wochen konnten die Fundamente der ersten beiden Anlagen betoniert werden. Dank guter Wetterbedingungen und eines sehr engagierten Teams des Hochbauspezialisten Max Bögl konnten die Arbeiten zügig abgeschlossen werden.

mehr lesen

Übergabestation gesetzt

Übergabestation gesetzt

Anfang März 2026 wurden in der Nähe des bestehenden Umspannwerkes der Bayernwerk Netz GmbH im Gewerbegebiet Unterschleißheim zwei Übergabestationen gesetzt.

mehr lesen

Mischwald statt Monokultur

Mischwald statt Monokultur

Als Ersatz für den ehemaligen Wirtschaftswald mit Fichtenmonokulturen am Standort Haimhausen entsteht im benachbarten Kollbach ein rd. 2,2 ha großer klimaresistenter Laub-Mischwald.

mehr lesen

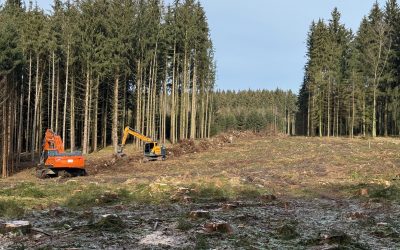

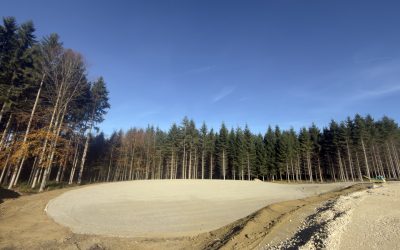

Erdarbeiten schreiten voran

Erdarbeiten schreiten voran

Wenige Monate nach Beginn der Bauphase können wir auf einen planmäßigen und reibungslosen Ablauf der Erdarbeiten für den Windpark Haimhausen zurückblicken….

mehr lesen
Spatenstich Windkraft Haimhausen

Spatenstich Windkraft Haimhausen

Rund 40 geladene Gäste waren am Freitag, 10.10.25 dabei, als der Baustellen-Start des Windkraft-Projekts Haimhausen mit dem offiziellen Spatenstich gefeiert wurde…

mehr lesen
